O que é um estudo de viabilidade?
Um estudo de viabilidade é uma análise estruturada que indica se vale a pena seguir com um projeto antes que a organização comprometa orçamento, tempo e pessoas. Ele responde a uma única pergunta: devemos fazer isso e, se sim, em quais condições?
O estudo de viabilidade vem cedo. Ele costuma acontecer antes de você escrever a proposta de projeto, antes de alguém assinar o termo de abertura do projeto e muito antes de começar o planejamento do projeto. Bem feito, ele economiza dinheiro ao descartar ideias fracas antes que consumam recursos e confirma as ideias fortes com evidências em vez de entusiasmo.
Vale separar três coisas que costumam se confundir. Um business case defende o projeto. Um plano de projeto detalha como o projeto será executado. Um estudo de viabilidade não faz nenhuma das duas coisas. Ele se mantém neutro, e o papel dele é encontrar a verdade, não justificar uma decisão que alguém já quer tomar.
Os cinco tipos de análise de viabilidade
A maioria dos estudos de viabilidade examina até cinco dimensões. Cada uma faz uma pergunta diferente, e cada uma pode, sozinha, barrar um projeto.
Viabilidade técnica
A viabilidade técnica avalia se você consegue construir a solução com a tecnologia, as competências e a infraestrutura que tem ou que pode obter sem grandes obstáculos. Ela olha para ferramentas, sistemas e capacidade, não apenas para a ambição. Por exemplo: a sua equipe tem capacidade de engenharia para criar uma integração personalizada internamente ou vocês precisariam contratar alguém para isso?
Viabilidade operacional
A viabilidade operacional avalia se você consegue operar o projeto depois de pronto e se ele se encaixa na forma como as suas equipes já trabalham.

Por exemplo: se você lançar um portal de autoatendimento para clientes, a sua equipe de suporte consegue absorver o volume extra de chamados que ele vai gerar?
Viabilidade econômica e financeira
A viabilidade financeira avalia se você pode arcar com o projeto e se ele vai gerar valor suficiente para justificar o investimento. Ela cobre custos diretos, custos de oportunidade e retornos esperados. Por exemplo: um projeto de R$ 400 mil que economiza R$ 150 mil por ano tem um payback de cerca de 2,7 anos. A pergunta que importa, então, é se esse prazo é aceitável para a sua organização.
Viabilidade de prazo
A viabilidade de prazo avalia se você consegue entregar dentro do prazo exigido, considerando tudo o que as suas equipes já têm em andamento. O tempo é uma restrição, não um detalhe secundário. Por exemplo: se a data de lançamento está marcada para setembro, é realista concluir o desenvolvimento, os testes e o treinamento até lá?
Viabilidade legal e regulatória
A viabilidade legal e regulatória avalia se existem barreiras de compliance, regulatórias ou contratuais no caminho. Esses problemas raramente aparecem até alguém procurar por eles e, quando aparecem, já saem caros. Por exemplo: tratar os dados dos clientes da forma pretendida exige um consentimento explícito nos termos da LGPD que você ainda não coleta?
Você também pode encontrar o termo “viabilidade de mercado”. Algumas abordagens a incorporam à viabilidade financeira ou operacional, e outras a tratam como uma dimensão à parte. Então, se você pesquisou por ela, são as mesmas perguntas agrupadas de outra forma.
Como fazer um estudo de viabilidade, passo a passo
Um estudo de viabilidade segue uma sequência que você pode repetir. Estes seis passos levam você de uma ideia vaga a uma recomendação que a liderança pode colocar em prática.
1. Defina o que você está avaliando
Comece descrevendo o projeto proposto em uma única frase: o que ele entrega, para quem e até quando. Uma definição precisa evita que o escopo cresça dentro da própria avaliação. Se você não consegue descrever o projeto em uma frase, ainda não é hora de avaliá-lo.
2. Identifique os critérios de avaliação
Decida quais dos cinco tipos de viabilidade se aplicam a este projeto específico. Nem todo projeto precisa dos cinco. Uma pequena mudança de processo interno pode precisar apenas da viabilidade financeira e operacional, enquanto o lançamento de um produto para clientes provavelmente precisa de todos. Se a equipe tiver dificuldade para chegar a um acordo sobre os critérios, desenhe-os primeiro como ramos em um mapa mental no MindMeister, para que todos vejam o panorama completo antes de a pesquisa começar.
3. Reúna evidências
Distribua tarefas de pesquisa específicas, cada uma com uma pessoa responsável e um prazo. As evidências não se reúnem sozinhas, e é a falta de responsáveis claros que faz uma avaliação travar. É aqui que o MeisterTask ajuda: crie um projeto para o estudo de viabilidade com uma tarefa por área de pesquisa, atribuída à pessoa com a experiência certa.
Com responsáveis e prazos definidos, o estudo avança em um ritmo previsível em vez de ficar à deriva. Cada descoberta fica em um só lugar, anexada à tarefa que a gerou, e nada se perde em longas trocas de e-mail. Envolva também as pessoas certas desde o início: o envolvimento dos stakeholders é essencial para o estudo de viabilidade e para uma decisão bem fundamentada.
4. Avalie cada dimensão
Documente as suas conclusões e classifique cada dimensão como alta, média ou baixa. Classifique com honestidade, porque o objetivo dessas notas é revelar problemas cedo. Uma única classificação baixa em uma dimensão crítica, geralmente a financeira ou a técnica, muitas vezes já basta para recomendar não avançar.
5. Identifique condições e riscos
Até uma recomendação de “avançar” vem com condições. Documente o que precisa ser verdade para o projeto dar certo e quais riscos continuam existindo se ele seguir adiante. Uma matriz de risco do projeto ajuda você a classificar cada risco por probabilidade e impacto, para que a liderança veja quais merecem atenção.
6. Escreva a recomendação
Feche com um único parágrafo: avançar, não avançar ou avançar com condições, com base nas evidências que você reuniu. Essa é a parte que a liderança lê primeiro, então deixe-a clara e específica. Segundo o banco de dados de mais de 16 mil projetos reunido pelo professor Bent Flyvbjerg, de Oxford, apenas 1 em cada 200 grandes projetos entrega dentro do prazo, do orçamento e com os benefícios prometidos. Uma avaliação rigorosa no início é a forma de não começar errado.
Três exemplos de estudo de viabilidade
As dimensões fazem mais sentido quando associadas a decisões reais. Veja três cenários curtos que mostram como um estudo chega à sua recomendação.
Exemplo 1: um novo recurso de produto
Uma equipe de produto avalia adicionar ao seu aplicativo uma busca com IA. Do ponto de vista técnico, é viável: a equipe tem conhecimento em machine learning, mas precisa de cerca de seis meses. Financeiramente, o projeto custa R$ 600 mil diante de um aumento de receita anual projetado de R$ 1 milhão. Na operação, a equipe de suporte precisa de treinamento e, no prazo, o lançamento não sai antes do segundo trimestre. Do ponto de vista legal, a forma como a busca trata os dados dos usuários precisa de uma revisão de LGPD. A recomendação é avançar com condições: contratar uma pessoa especialista em machine learning como prestadora de serviço e concluir a revisão de LGPD antes do desenvolvimento.
Exemplo 2: a mudança de escritório
Uma equipe de operações avalia a mudança para um escritório maior. Tecnicamente, isso exige reestruturar a TI e, financeiramente, significa um custo único de R$ 1,25 milhão diante de R$ 200 mil de economia anual. Na operação, a equipe prevê cerca de duas semanas de ritmo de trabalho mais lento durante a mudança. Quanto ao prazo, o contrato de locação atual vence em seis meses, o que só é viável se a decisão sair em até quatro semanas. O novo contrato foi revisado e não apresenta barreiras legais. A recomendação é avançar: seguir com a negociação da locação.
Exemplo 3: automação de processos

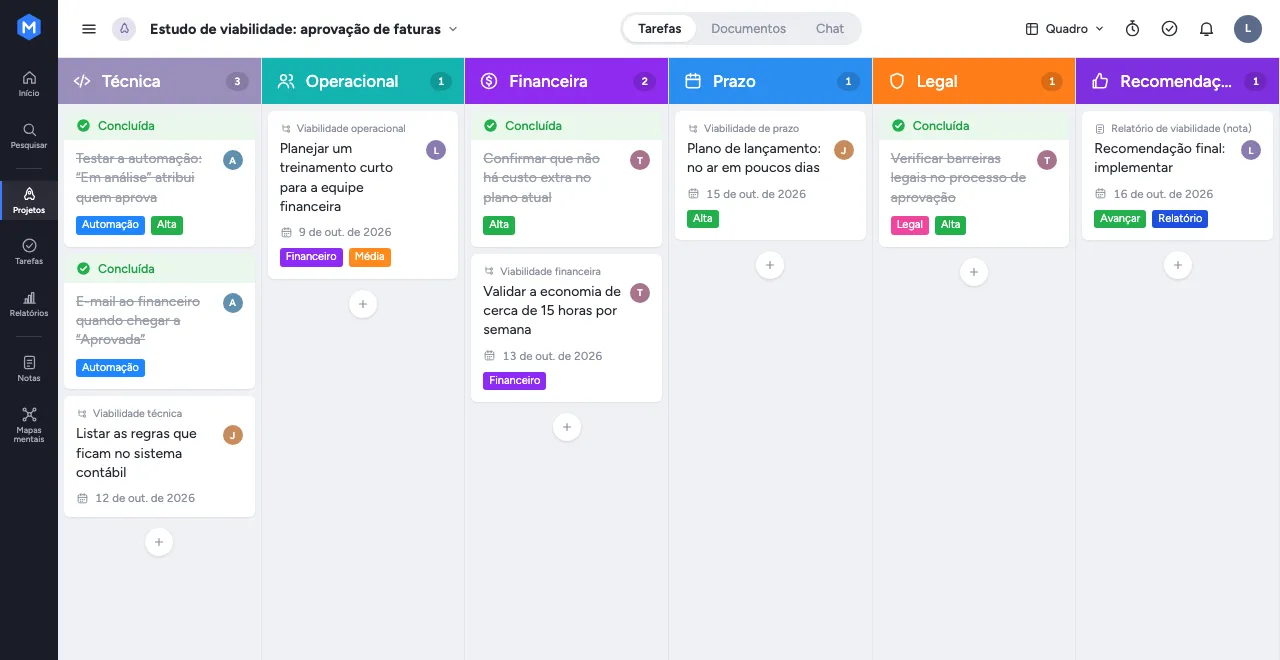

Uma equipe de operações avalia automatizar a aprovação de faturas. Tecnicamente, as automações do MeisterTask podem apoiar o processo: quando uma fatura é movida para a seção “Em análise”, quem aprova é atribuído automaticamente e, quando ela chega a “Aprovada”, o financeiro recebe uma notificação por e-mail, embora regras de aprovação complexas continuem dependendo do sistema contábil. Financeiramente, não há custo extra de software porque a equipe já usa um plano pago, e a estimativa é de uma economia de cerca de 15 horas por semana. Na operação, a equipe financeira prevê um treinamento inicial curto. Quanto ao prazo, a solução pode entrar no ar em poucos dias, e não há barreiras legais. A recomendação é avançar: implementar.
O que um relatório de viabilidade deve incluir
Seja qual for o tamanho do projeto, um bom relatório de viabilidade cobre os mesmos elementos principais. Mantenha cada um curto e baseado em evidências, para que quem lê acompanhe a lógica da pergunta até a recomendação.
Descrição do projeto: o que o projeto entrega, para quem e até quando, em uma ou duas frases.
Escopo do estudo: quais dimensões de viabilidade você avaliou e por que deixou outras de fora.
Conclusões por dimensão: as evidências de cada dimensão, com uma avaliação alta, média ou baixa.
Alternativas consideradas: outras formas de atingir o mesmo objetivo, incluindo não fazer nada, e por que foram mantidas ou descartadas.
Condições e riscos: o que precisa ser verdade para o projeto dar certo e quais riscos continuam existindo.
Recomendação: avançar, não avançar ou avançar com condições, apresentada nas primeiras linhas do relatório.
Se uma seção parecer fraca, isso geralmente indica falta de evidências, e não de palavras. Volte às tarefas de pesquisa antes de fechar a recomendação.
Modelo de estudo de viabilidade
Use o modelo abaixo como ponto de partida. Copie, substitua os campos entre colchetes e ajuste a extensão ao tamanho da decisão.
Estudo de viabilidade Nome do projeto/iniciativa: [Nome do projeto/iniciativa] Data: [Data] Autoria: [Autoria] Sponsor/solicitante: [Sponsor/solicitante]
Descrição do projeto: [uma a duas frases]
Avaliação de viabilidade Viabilidade técnica: [alta/média/baixa], [conclusão em uma linha] Viabilidade operacional: [alta/média/baixa], [conclusão em uma linha] Viabilidade financeira: [alta/média/baixa], [custo, retorno esperado, payback] Viabilidade de prazo: [alta/média/baixa], [conclusão em uma linha] Viabilidade legal: [alta/média/baixa], [conclusão em uma linha]
Principais riscos:
[risco 1]
[risco 2]
[risco 3]
Condições para o sucesso:
[condição 1]
[condição 2]
[condição 3]
Recomendação: [avançar / não avançar / avançar com condições]
Justificativa: [um parágrafo]
Conduzir esse processo no MeisterTask mantém todo o estudo em um só lugar. Crie um projeto com uma seção por dimensão de viabilidade e adicione tarefas de pesquisa com prazos, atribuídas às pessoas certas. Use os comentários das tarefas para registrar as descobertas à medida que chegam e redija o relatório final em Notes, vinculado às tarefas relacionadas. A seção de recomendação funciona como um resumo executivo de um parágrafo, para que quem aprova o projeto leia primeiro a decisão e depois os detalhes.

Erros comuns em estudos de viabilidade
Alguns erros previsíveis enfraquecem estudos que, fora isso, seriam sólidos. Fique de olho nestes.
Viés de confirmação: o estudo serve para justificar uma decisão já tomada. Para garantir a imparcialidade, quem propôs o projeto não deve conduzir o estudo.
Pular a análise financeira: tudo parece viável até você calcular o custo. Inclua sempre a viabilidade financeira, mesmo em projetos pequenos com números aparentemente óbvios.
Nenhuma recomendação clara: o estudo documenta as conclusões, mas nunca diz se é para avançar ou não.

Complicar demais: um estudo de viabilidade para um projeto de R$ 250 mil não deve levar três meses. Ajuste a profundidade do estudo ao tamanho da decisão.
Transforme evidências em ação com o MeisterTask
Um estudo de viabilidade transforma opiniões em uma decisão de avançar ou não baseada em evidências. É o filtro que decide se um plano de projeto deve sequer existir, e é por isso que a disciplina importa mais do que o formato. Quando você avalia com honestidade a viabilidade técnica, operacional, financeira, de prazo e legal, evita que bons projetos sejam barrados pela dúvida e que projetos fracos drenem o seu orçamento.
O MeisterTask dá a esse processo um lugar próprio. As tarefas de pesquisa ficam organizadas e atribuídas, o progresso fica visível para todas as pessoas envolvidas e as descobertas ficam em Notes, vinculadas às tarefas onde o trabalho acontece. Como o MeisterTask é certificado ISO 27001, em conformidade com o GDPR, o regulamento europeu de proteção de dados, e hospedado na Alemanha, os dados sensíveis do projeto ficam protegidos enquanto a sua equipe toma a decisão. Avalie as evidências, decida com confiança e faça avançar os projetos que merecem seguir em frente.
