A maioria das equipes tem um Product Backlog. Poucas têm um bom. Este artigo mostra como construir um backlog que permaneça estruturado, priorizado e útil, para que sua equipe sempre trabalhe na coisa certa a seguir, sem uma cerimônia Scrum completa para mantê-lo vivo.

O que é um product backlog?

Um Product Backlog é uma lista ordenada de todo o trabalho que uma equipe poderia fazer, classificada por valor e urgência, refinada continuamente e usada para alimentar o planejamento. No Scrum, o Product Owner é responsável pelo Product Backlog. Na prática, qualquer líder de equipe que gerencia uma fila de trabalho se beneficia da mesma estrutura. Um backlog ajuda equipes a construir, priorizar e manter seu trabalho em um quadro dedicado, separado do sprint ativo, para que o planejamento fique organizado e as prioridades visíveis.

Pense nele como a sala de espera do trabalho da sua equipe. Tudo que pode ser feito fica ali em ordem, e só os itens prontos e importantes avançam para o quadro ativo. A sala de espera só continua organizada se alguém cuidar dela.

Vale separar duas coisas que costumam ser confundidas. O product backlog guarda tudo que a equipe pode vir a fazer, ordenado por prioridade, mas sem compromisso com nenhum sprint. O sprint backlog é um subconjunto dele: os itens que a equipe selecionou e se comprometeu a entregar no ciclo atual. Mantê-los separados é o que impede seu quadro ativo de lotar com ideias que nunca estavam prontas.

Você não precisa seguir Scrum à risca para aproveitar isso. Se você lidera uma equipe de marketing, operações ou produto e mantém uma lista de trabalho em andamento, já tem um backlog. A pergunta é se ele está ordenado e atualizado, ou se virou um lugar onde ideias são esquecidas.

O que um backlog saudável oferece à sua equipe

Quando o backlog está bem cuidado, ele deixa de ser tarefa e começa a fazer a diferença. Alguns benefícios se destacam.

  • Prioridades claras: todo mundo vê o que importa agora, então o trabalho começa pelo que é certo e não pelo que é mais barulhento

  • Planejamento mais rápido: quando o topo da lista já está ordenado e pronto, reuniões de planejamento viram decisões rápidas em vez de debates longos

  • Menos desperdício: ideias desatualizadas e duplicadas são removidas antes que alguém gaste tempo nelas, direcionando o esforço para o que ainda vale

  • Visibilidade compartilhada: uma única lista ordenada dá a toda a equipe e a qualquer parte interessada uma visão honesta do que está por vir e por quê

Esses benefícios se acumulam. Um backlog confiável é usado, e um backlog usado permanece saudável.

Por que a maioria dos backlogs falha

Três problemas aparecem repetidamente e se reforçam mutuamente.

O primeiro é comprimento sem triagem. Toda ideia, pedido e pensamento meio formado é adicionado; nada é removido, e logo tudo está marcado como prioridade um. Quando tudo é urgente, nada é, e a lista para de ajudar qualquer pessoa a decidir o que fazer em seguida.

O segundo é negligência. Itens adicionados há seis meses ainda estão perto do topo, descrevendo trabalho que não importa mais. Ninguém quer passar uma tarde limpando isso, então a lista fica mais pesada e menos confiável a cada semana.

O terceiro é desconexão. O backlog vive em um lugar, e o planejamento acontece em outro, então ninguém olha para a lista até o dia anterior à reunião de planejamento. A equipe passa os primeiros vinte minutos da reunião discutindo o que deveria estar no quadro. Imagine uma equipe de conteúdo cujo backlog tem 90 ideias, nenhuma classificada: toda reunião de planejamento recomeça a mesma discussão, e as duas peças realmente urgentes se perdem no ruído. Um backlog só prova seu valor quando faz parte do seu planejamento, que é onde um planejamento ágil de projetos faz a diferença.

Como criar um product backlog: cinco elementos essenciais

Um backlog que funciona é construído a partir de alguns hábitos, não de um processo mais pesado. Aqui estão os cinco elementos que mantêm um backlog saudável desde o início.

1. Escreva itens de backlog claros

Cada item precisa de um resultado claro. Um formato comum é a história de usuário: "Como [papel], quero [resultado] para que [benefício]." Para uma equipe de marketing, isso pode ser: "Como gerente de campanha, quero um checklist de lançamento reutilizável para que nenhuma etapa seja pulada antes de ir ao ar." Se uma história de usuário completa parecer exagero, uma descrição de tarefa funciona, desde que diga como é o "pronto." Itens vagos como "coisas do site" são os primeiros a virar peso morto, porque ninguém consegue dizer o que significa terminá-los.

2. Priorize o backlog

A priorização é onde o backlog deixa de ser uma lista e vira um plano. Três abordagens atendem a maioria das equipes. MoSCoW classifica cada item em must-have (obrigatório), should-have (deveria ter), could-have (poderia ter) e won't-have (não terá), forçando trocas honestas. Uma matriz esforço-valor plota cada item pelo trabalho que exige versus o valor que retorna, fazendo as vitórias rápidas subirem ao topo. E para equipes que acham MoSCoW demais, uma regra de top-10 funciona bem: mantenha apenas seus dez itens mais importantes classificados e deixe o resto esperar. Uma pequena equipe de operações, por exemplo, pode manter apenas dez solicitações classificadas ativas e estacionar todo o resto até abrir uma vaga. Para um olhar mais detalhado sobre as opções, veja esses métodos de priorização de tarefas.

3. Epics vs. tarefas

Grandes iniciativas raramente cabem em um único sprint. Um epic é um grande pedaço de trabalho, como "lançar o novo portal do cliente," que você divide em tarefas menores prontas para o sprint. Dividir epics cedo mantém seu backlog composto de itens que uma equipe pode terminar, e torna a priorização muito mais precisa porque você está classificando trabalho real em vez de ambições vagas. Um bom teste: se um item não pode plausivelmente ser terminado em um ciclo, é um epic e precisa ser dividido.

4. Critérios de aceitação

Cada item precisa de uma definição clara de pronto antes de entrar em um sprint. Critérios de aceitação especificam o que deve ser verdade para o trabalho contar como concluído, removendo o debate "isso está pronto?" depois. Definir uma Definition of Ready compartilhada para itens antes de entrarem no planejamento mantém trabalho mal preparado fora do quadro ativo e protege a equipe de começar trabalho que trava no meio do caminho.

5. Transforme o refinamento em rotina

Um backlog decai se você só mexe nele sob pressão. A solução é uma sessão curta e regular de refinamento, cerca de 30 minutos por semana, em vez de uma cerimônia completa. Nessa janela, você esclarece itens próximos, reordena-os e descarta o que não importa mais. Transformar isso em rotina é o que mantém a lista confiável e estabelece o hábito de manutenção abordado depois. Pule por um mês, e o backlog silenciosamente volta a ser um depósito de ideias.

Configurando seu backlog no MeisterTask

O MeisterTask oferece um lugar direto para executar tudo isso em um quadro Kanban, com seu backlog mantido separado do trabalho ativo. Aqui está uma configuração que se sustenta à medida que sua lista cresce.

  1. Crie um projeto de backlog dedicado, separado do seu quadro de sprint ativo. Isso evita que ideias e trabalho futuro poluam as tarefas que sua equipe está entregando agora.

  2. Adicione itens de backlog como cartões de tarefa, cada um com título, descrição curta, tag de prioridade e estimativa de esforço em um campo personalizado. Isso dá tudo que você precisa para ordenar e classificar depois.

  3. Use seções para organizar por nível de prioridade: Deve-fazer, Deveria-fazer, Poderia-fazer e Estacionado. Arrastar um cartão entre seções vira seu ritual de priorização, e o quadro mostra a toda a equipe onde as coisas estão.

  4. Vincule ao seu quadro de sprint. Quando um item está pronto para um sprint, mova-o para o projeto ativo para que o backlog só guarde trabalho que ainda está esperando.

  5. Agende um refinamento semanal de 30 minutos como tarefa recorrente, atribuída ao product owner ou líder de equipe, para que a organização nunca seja pulada.

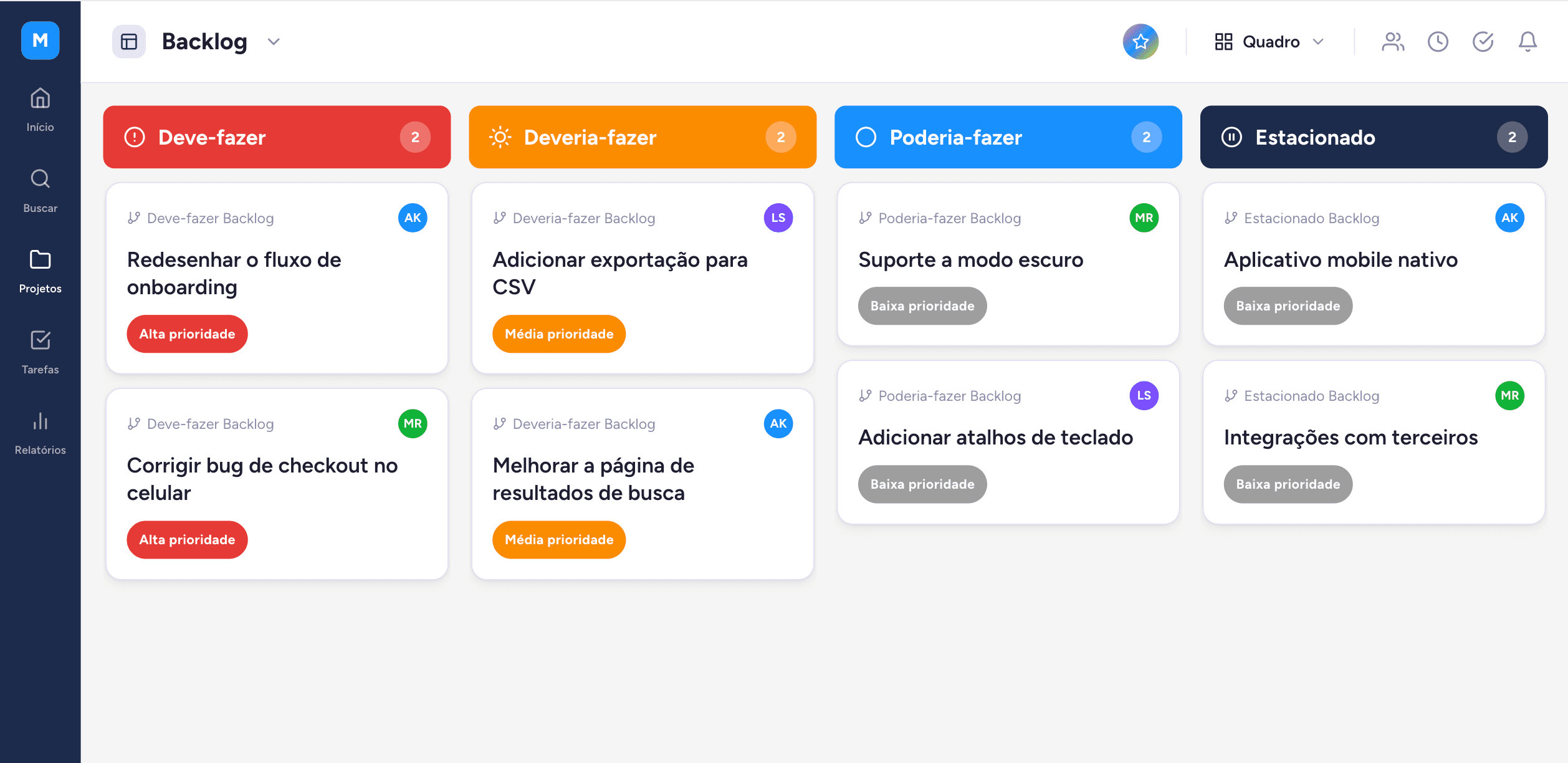

imagePegue uma equipe de marketing, por exemplo. Ideias de campanha chegam em Estacionado, são promovidas para Poderia-fazer quando têm um responsável, e sobem para Deve-fazer quando uma data de lançamento é definida. Quando um item chega ao topo, já tem descrição, tag de prioridade e estimativa de esforço, então movê-lo para o quadro de sprint é uma única decisão em vez de uma nova discussão.

Como o MeisterTask é hospedado na Alemanha e tem certificação ISO 27001, equipes de setores regulados contam com essa estrutura sem enviar seus dados de planejamento para um servidor nos EUA. Esse é um reforço de segurança relevante inclusive para quem precisa atender à LGPD. Se você quer um ponto de partida, o template de quadro Kanban já inclui uma seção de backlog ao lado do seu fluxo de trabalho ativo, e o caso de uso de gerenciamento ágil de projetos mostra como as peças se encaixam.

Refinamento de backlog: como manter seu backlog saudável

O refinamento é o trabalho de manutenção que impede o backlog de voltar a ser um cemitério. Execute-o em quatro passos.

Primeiro, revise e remova itens desatualizados, para que a lista reflita o que a equipe realmente pretende fazer. Segundo, reestime o esforço dos itens grandes, já que sua compreensão do trabalho fica mais precisa com o tempo. Terceiro, adicione critérios de aceitação aos itens próximos para que estejam prontos quando o planejamento começar. Quarto, repriorize com base no contexto de negócios atual, porque as prioridades do trimestre passado raramente são as deste trimestre.

Mire em uma cadência de 30 minutos, executada no meio do sprint em vez de no dia anterior ao planejamento, para que o trabalho seja distribuído e ninguém fique correndo. Mantenha a sessão focada no topo da lista, já que esses são os itens mais próximos de serem escolhidos, e deixe o backlog profundo para uma limpeza trimestral mais leve. Esse ritmo também aproveita a mesma disciplina por trás da priorização Kanban, onde limitar o trabalho em progresso mantém todo o sistema em movimento. Uma vez que seu backlog está organizado, o planejamento de sprint se torna direto porque as decisões difíceis já foram tomadas.

Mantenha seu backlog trabalhando para você

Um bom product backlog não é um documento que você escreve uma vez. Ele é construído a partir de itens claros, ordenados por um método de priorização em que sua equipe confia e mantido honesto por uma rotina curta de refinamento. Coloque esses três hábitos em prática, e a lista começa a fazer seu trabalho, apontando todos para o trabalho certo a seguir.

O MeisterTask traz essa estrutura para um único lugar seguro, onde seu backlog, prioridades e trabalho ativo ficam visíveis e conectados em vez de espalhados por ferramentas. Quando a lista está clara e atualizada, o planejamento deixa de ser um debate e passa a ser uma decisão.

Crie o hábito agora, e sua próxima sessão de planejamento vai rodar com um backlog em que você pode confiar.

Organize o backlog e planeje sem debates

FAQ | Perguntas frequentes sobre product backlogs
