Was ist ein Backlog?
Ein Product Backlog ist eine geordnete Liste aller Arbeiten, die ein Team erledigen könnte, sortiert nach Wert und Dringlichkeit, laufend verfeinert und als Grundlage für die Planung genutzt. In Scrum ist der:die Product Owner:in für das Product Backlog verantwortlich. In der Praxis profitiert jede Teamleitung, die eine Arbeitswarteschlange verwaltet, von derselben Struktur. Ein Backlog hilft Teams, ihre Arbeit auf einem eigenen Board aufzubauen, zu priorisieren und zu pflegen – getrennt vom aktiven Sprint –, sodass die Planung übersichtlich bleibt und Prioritäten sichtbar sind.
Stellen Sie es sich als Wartezimmer für das Team vor. Alles, was erledigt werden könnte, wartet dort in einer Reihenfolge, und nur die Elemente, die bereit und wichtig sind, rücken ins aktive Board vor. Das Wartezimmer bleibt nur dann ordentlich, wenn jemand es so hält.
Es hilft, zwei Dinge zu trennen, die oft verwechselt werden. Das Product Backlog enthält alles, was das Team erledigen könnte, geordnet nach Priorität, aber noch keinem Sprint zugewiesen. Das Sprint Backlog ist eine Teilmenge davon: die Elemente, die das Team für den aktuellen Zyklus ausgewählt und zugesagt hat. Diese Trennung verhindert, dass Ihr aktives Board sich mit Ideen füllt, die nie bereit waren.
Sie müssen kein striktes Scrum betreiben, um davon zu profitieren. Wenn Sie ein Marketing-, Operations- oder Produktteam leiten und eine laufende Arbeitsliste führen, haben Sie bereits ein Backlog. Die Frage ist, ob es geordnet und aktuell ist oder ob es still und heimlich zu einem Ort geworden ist, an dem Ideen vergessen werden.
Was ein gepflegtes Backlog Ihrem Team bringt
Wenn ein Backlog gut gepflegt wird, ist es keine Last mehr, sondern trägt zum Erfolg bei. Einige Vorteile stechen dabei besonders hervor.
Klare Prioritäten: Alle sehen, was gerade am wichtigsten ist, sodass die Arbeit am richtigen Punkt beginnt, nicht am lautesten.
Schnellere Planung: Wenn das obere Ende der Liste bereits geordnet und bereit ist, werden Planungssitzungen zu schnellen Entscheidungen statt langer Debatten.
Weniger Verschwendung: Veraltete und doppelte Ideen werden entfernt, bevor jemand Zeit darauf verwendet, den Aufwand in Arbeit zu investieren, der noch zählt.
Gemeinsame Sichtbarkeit: Eine einzige, geordnete Liste bietet dem gesamten Team und allen Stakeholdern einen ehrlichen Einblick darin, was kommt und warum.
Diese Vorteile verstärken sich gegenseitig. Ein vertrauenswürdiges Backlog wird genutzt, und ein genutztes Backlog bleibt gesund.
Warum die meisten Backlogs scheitern
Drei Probleme tauchen immer wieder auf und verstärken sich gegenseitig.
Das Erste ist Länge ohne Triage. Jede Idee, jede Anfrage und jeder halbfertige Gedanke werden hinzugefügt; nichts wird entfernt, und bald ist alles mit der Priorität 1 markiert. Wenn alles dringend ist, ist nichts dringend, und die Liste hilft niemandem mehr zu entscheiden, was als Nächstes zu tun ist.
Das Zweite ist Vernachlässigung. Elemente, die vor sechs Monaten hinzugefügt wurden, stehen weiterhin oben und beschreiben Arbeit, die nicht mehr relevant ist. Niemand möchte einen Nachmittag mit dem Aufräumen verbringen, daher wird die Liste jede Woche schwerer und weniger vertrauenswürdig.
Das Dritte ist Entkopplung. Das Backlog lebt an einem Ort, die Planung findet an einem anderen statt, sodass niemand die Liste anschaut, bis einen Tag vor der Planung. Das Team verbringt dann die ersten zwanzig Minuten des Meetings damit, darüber zu streiten, was überhaupt aufs Board gehört. Stellen Sie sich ein Content-Team vor, dessen Backlog 90 Ideen enthält, davon keine priorisiert sind: Bei jedem Planungsgespräch beginnt dieselbe Diskussion von vorn, und die zwei wirklich dringenden Aufgaben gehen im Lärm unter. Ein Backlog verdient seinen Platz erst, wenn es Teil Ihrer Planung ist. Genau hier macht eine klare agile Projektplanung den Unterschied.
So erstellen Sie ein Product Backlog: fünf zentrale Elemente
Ein funktionierendes Backlog entsteht aus ein paar Gewohnheiten, nicht aus einem komplexen Prozess. Hier sind die fünf Elemente, die es von Anfang an gesund halten.
1. Schreiben Sie klare Backlog-Elemente
Jedes Element braucht ein klares Ergebnis. Ein gängiges Format ist die User Story: „Als [Rolle] möchte ich [Ergebnis], damit [Nutzen].“ Für ein Marketingteam könnte das lauten: „Als Kampagnenmanager:in möchte ich eine wiederverwendbare Launch-Checkliste, damit vor dem Go-live kein Schritt vergessen wird.“ Wenn eine vollständige User Story übertrieben wirkt, funktioniert auch eine einfache Aufgabenbeschreibung, solange sie klar macht, wie „fertig“ aussieht. Vage Einträge wie „Website-Sachen“ werden als Erstes zur toten Last, weil niemand sagen kann, was ihr Abschluss bedeuten würde.
2. Priorisieren Sie das Backlog
Priorisierung ist der Punkt, an dem ein Backlog aus einer Liste zu einem Plan wird. Drei Ansätze decken die meisten Teams ab. MoSCoW ordnet jedes Element in Must-have, Should-have, Could-have und Won't-have ein, was ehrliche Abwägungen erfordert. Eine Aufwand-Wert-Matrix ordnet jedes Element nach dem Aufwand und dem Wert, sodass schnelle Erfolge nach oben steigen. Und für Teams, denen MoSCoW zu viel ist, funktioniert eine einfache Top-10-Regel gut: Halten Sie nur Ihre zehn wichtigsten Elemente priorisiert, und lassen Sie den Rest warten. Ein kleines Operations-Team könnte etwa nur zehn priorisierte Anfragen aktiv halten und alles andere parken, bis ein Platz frei wird. Für einen tieferen Einblick in die Optionen siehe diese Methoden zur Aufgabenpriorisierung.
3. Epics vs. Tasks
Große Vorhaben passen selten in einen einzigen Sprint. Ein Epic ist ein großes Arbeitspaket, etwa „das neue Kundenportal launchen“, das Sie in kleinere, sprint-taugliche Tasks aufteilen. Epics frühzeitig aufzuteilen hält Ihr Backlog von Elementen, die ein Team tatsächlich abschließen kann, und macht die Priorisierung viel genauer, weil Sie echte Arbeit bewerten statt vager Ambitionen. Ein guter Test: Wenn ein Element in einem Zyklus nicht plausibel abgeschlossen werden kann, ist es ein Epic und muss aufgeteilt werden.
4. Akzeptanzkriterien
Jedes Element braucht eine klare Definition of Done, bevor es in einen Sprint geht. Akzeptanzkriterien legen fest, was wahr sein muss, damit die Arbeit als abgeschlossen gilt, was die „Ist das fertig?“-Debatte später überflüssig macht. Eine gemeinsame Definition of Ready für Elemente festzulegen, bevor sie in die Planung kommen, hält halbfertige Arbeit vom aktiven Board fern und schützt das Team davor, Arbeit zu beginnen, die auf halbem Weg steckenbleibt.
5. Machen Sie Refinement zur Routine
Ein Backlog verfällt, wenn Sie es nur unter Druck anfassen. Die Lösung ist eine kurze, regelmäßige Refinement-Sitzung von etwa 30 Minuten pro Woche statt eines vollständigen Zeremoniells. In diesem Zeitfenster klären Sie anstehende Elemente, ordnen sie neu und entfernen, was nicht mehr relevant ist. Es zur Routine zu machen, hält die Liste vertrauenswürdig und bereitet die Pflegegewohnheit vor, die später behandelt wird. Überspringen Sie es um einen Monat, und das Backlog rutscht still zurück in eine Ablage für alles Mögliche.
Ihr Backlog in MeisterTask einrichten
MeisterTask bietet Ihnen einen übersichtlichen Ort, um all das auf einem Kanban-Board umzusetzen, mit Ihrem Backlog getrennt von der aktiven Arbeit. Hier ist ein Setup, das auch bei wachsender Liste standhält.
Erstellen Sie ein eigenes Backlog-Projekt, getrennt von Ihrem aktiven Sprint-Board. So verhindern Sie, dass Ideen und künftige Arbeit die Aufgaben belasten, die Ihr Team gerade erledigt.
Fügen Sie Backlog-Elemente als Aufgabenkarten hinzu, jeweils mit Titel, kurzer Beschreibung, Prioritäts-Tag und Aufwandsschätzung in einem benutzerdefinierten Feld. So haben Sie alles, was Sie für das spätere Sortieren und Priorisieren benötigen.

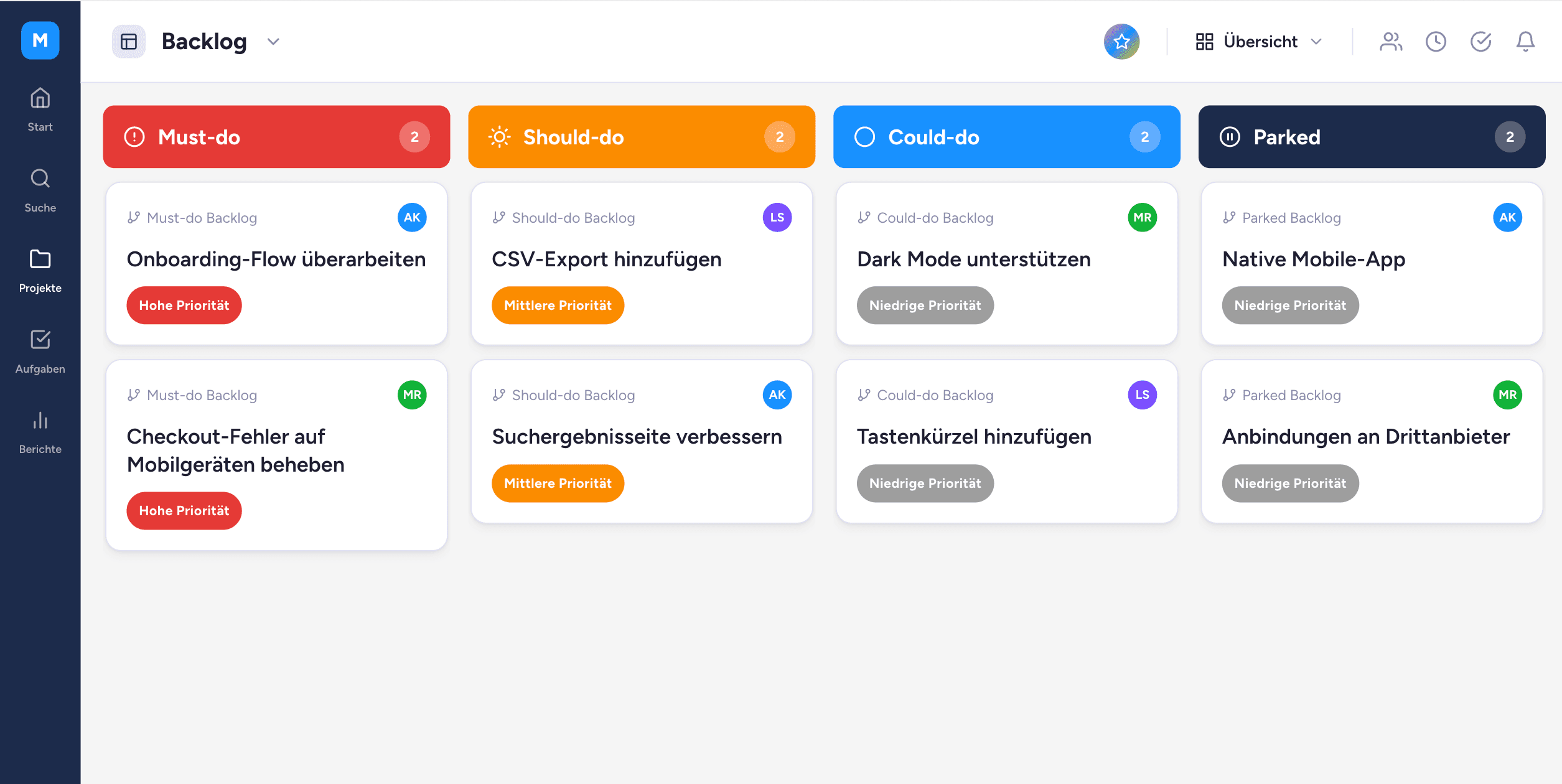

Nutzen Sie Abschnitte zur Organisation nach Prioritätsstufe: Must-do, Should-do, Could-do und Parked. Eine Karte zwischen den Abschnitten zu ziehen wird Teil Ihres Priorisierungsrituals, und das Board zeigt dem gesamten Team den aktuellen Stand.
Verknüpfen Sie mit Ihrem Sprint-Board. Wenn ein Element bereit für einen Sprint ist, verschieben Sie es in das aktive Projekt, damit das Backlog immer nur Arbeit enthält, die noch wartet.
Planen Sie ein wöchentliches 30-minütiges Refinement als wiederkehrende Aufgabe, zugewiesen an den:die Product Owner:in oder die Teamleitung, damit das Aufräumen nie übersprungen wird.
Nehmen wir ein Marketingteam als Beispiel. Kampagnenideen landen in Parked, werden zu Could-do befördert, sobald sie einen Owner haben, und steigen zu Must-do auf, wenn ein Launchdatum feststeht. Bis ein Element ganz oben ankommt, hat es bereits eine Beschreibung, einen Prioritäts-Tag und eine Aufwandsschätzung, sodass der Umzug ins Sprint-Board eine einzelne Entscheidung ist, keine neue Diskussion.
Da MeisterTask in Deutschland gehostet und ISO-27001-zertifiziert ist, können Teams in regulierten Branchen diese Struktur DSGVO-konform nutzen, ohne ihre Planungsdaten auf einen US-Server übertragen zu müssen. Wenn Sie einen Schnellstart wünschen, enthält die Agile-Board-Vorlage bereits einen Backlog-Abschnitt neben Ihrem aktiven Workflow, und der Use Case „Agiles Projektmanagement“ zeigt, wie die Teile zusammenpassen.
Backlog Refinement: So bleibt Ihr Backlog gesund
Erstens: Prüfen und entfernen Sie veraltete Elemente, damit die Liste das widerspiegelt, was das Team tatsächlich vorhat. Zweitens: Schätzen Sie den Aufwand großer Elemente neu ein, denn Ihr Verständnis der Arbeit schärft sich mit der Zeit. Drittens: Fügen Sie Akzeptanzkriterien zu den anstehenden Elementen hinzu, damit diese bereit sind, sobald die Planung beginnt. Viertens: Priorisieren Sie auf Basis des aktuellen Geschäftskontexts neu, denn die Prioritäten des letzten Quartals sind selten die dieses Quartals.
Streben Sie einen 30-Minuten-Rhythmus an, durchgeführt zur Sprintmitte statt am Tag vor der Planung, damit die Arbeit verteilt ist und niemand hetzt. Konzentrieren Sie die Sitzung auf das obere Ende der Liste, denn das sind die Elemente, die als Nächstes aufgenommen werden, und lassen Sie das tiefe Backlog für eine leichtere vierteljährliche Aufräumaktion. Dieser Rhythmus greift auf dieselbe Disziplin zurück, die der Kanban-Priorisierung zugrunde liegt, bei der das Begrenzen des Work-in-Progress das gesamte System in Bewegung hält. Sobald Ihr Backlog gepflegt ist, wird die Sprint-Planung unkompliziert, denn die schweren Entscheidungen sind bereits getroffen.
Halten Sie Ihr Backlog arbeitsfähig
Ein gutes Product Backlog ist kein Dokument, an dem Sie nur einmal arbeiten. Es ist aus klaren Elementen aufgebaut, nach einer von Ihrem Team vertrauten Priorisierungsmethode geordnet und durch eine kurze Refinement-Routine aktuell gehalten. Bringen Sie diese drei Gewohnheiten auf den Weg, und die Liste beginnt ihre Aufgabe zu erfüllen: alle auf die nächste richtige Arbeit hinzuweisen.
MeisterTask bringt diese Struktur an einen sicheren Ort, an dem Backlog, Prioritäten und aktive Arbeit sichtbar und miteinander verbunden bleiben, statt über Tools verstreut zu sein. Wenn die Liste klar und aktuell ist, wird die Planung keine Debatte mehr, sondern eine Entscheidung.
Bauen Sie die Gewohnheit jetzt auf, und Ihre nächste Planungssitzung findet mit einem Backlog statt, auf das Sie sich verlassen können.
